为全面提升秦滨高速沧州段道路通行品质,扎实推进路面病害治理工程高效落地,沿海分公司紧盯工期目标,坚持提前谋划、周密部署、靠前调度,全力保障工程安全、有序、高效推进。本次工程采取断交施工模式,第一阶段施工周期为2026年5月8日至5月25日,项目全程严格执行倒排工期、挂图作战工作机制,确保工程按期保质圆满完工。

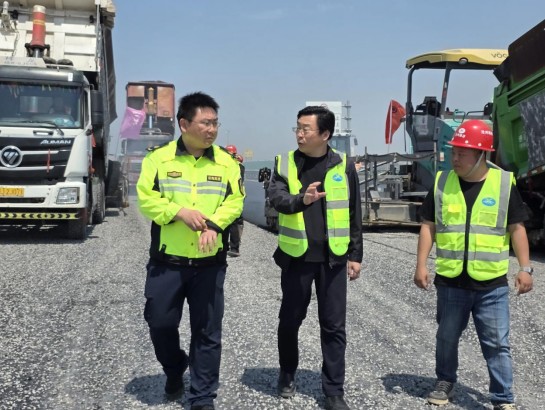

一是精心筹备谋定而动,筑牢道路施工坚实基础。4月22日,分公司组织召开项目部署动员会,全面明确各阶段工期节点,细致完成施工技术交底,逐一敲定施工技术标准,从严抓实施工方案审核、物资储备调配、人员队伍筹备等各项前期工作,为项目顺利开工筑牢前期保障。4月28日,再次召开专题推进会,进一步细化工作举措、压实工作责任,全面补齐筹备工作短板弱项,凝聚协同发力的施工攻坚氛围。

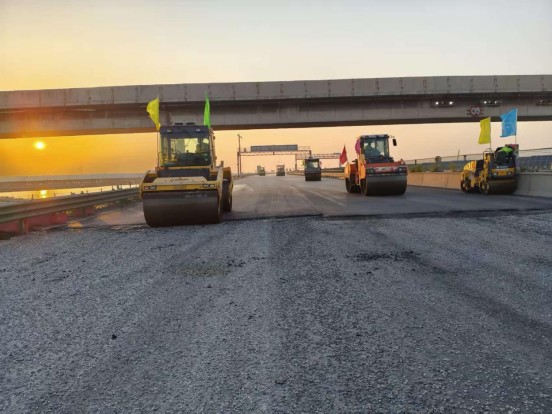

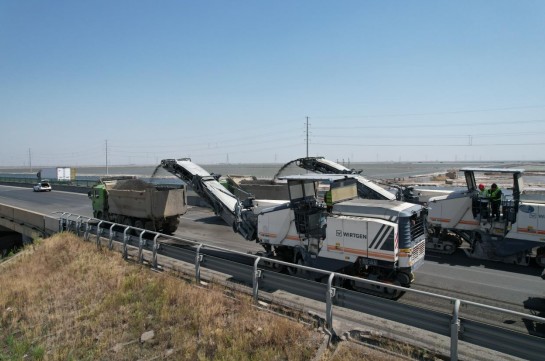

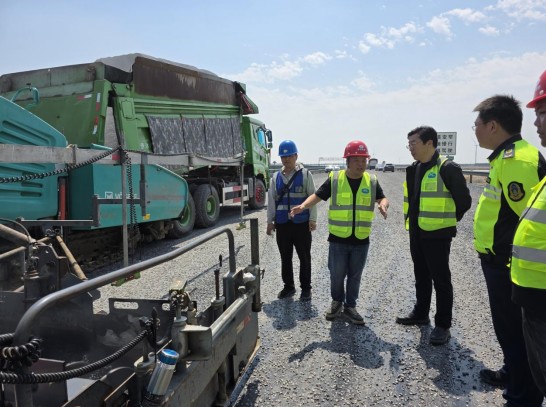

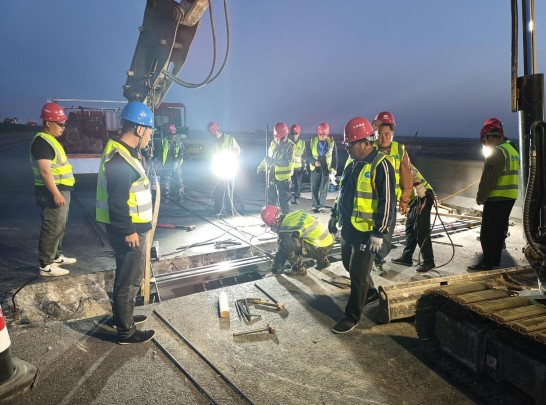

二是全速攻坚抢抓进度,施工建设掀起实干热潮。5月8日,秦滨高速沧州段山东方向正式实施断交施工,项目全面进入现场作业阶段。各类施工机械精准就位、高效运转,专业作业人员准时进场、昼夜奋战,各项施工工序紧凑衔接、有序推进。施工过程中同步开展伸缩缝更换作业,统筹推进各项施工任务,为圆满完成年度道路养护工作目标奠定坚实基础。

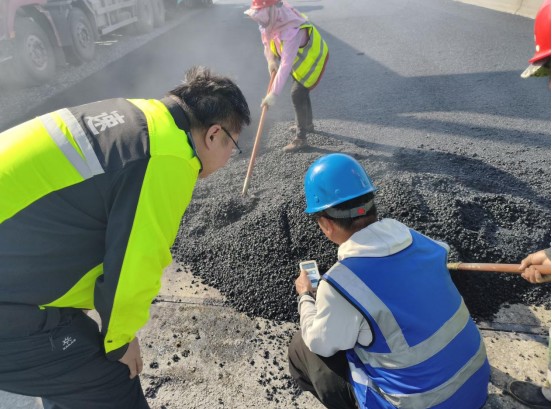

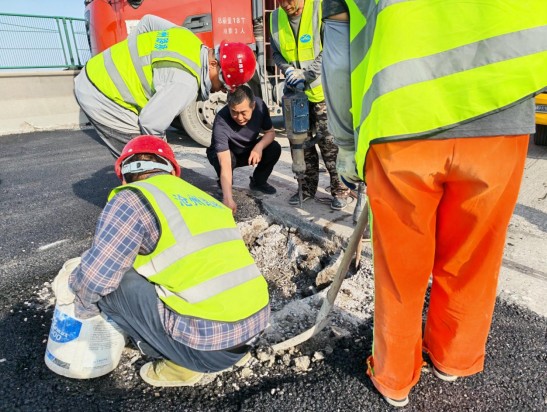

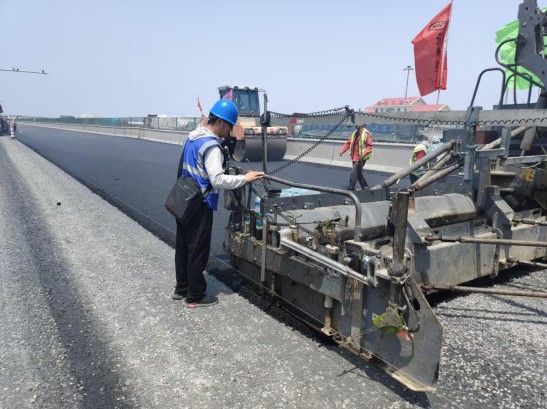

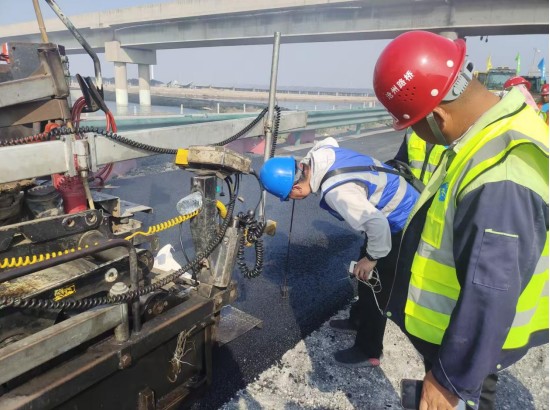

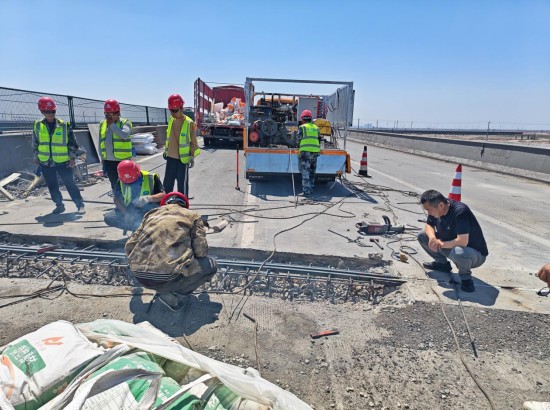

三是严把关口提质增效,工程建设取得阶段性成效。截至5月12日9时,项目施工稳步推进,累计完成路面摊铺罩面53500㎡,路面挖补21227㎡,更换伸缩缝7道、总长97.65m,各项施工任务均按既定计划高效落实。



下一步,秦滨高速沧州段(山东方向)部分路面病害治理工程将持续紧盯工期节点,各参建单位始终保持协同攻坚、奋勇争先的工作态势,严把工程质量关、安全生产关、施工进度关,全力以赴冲刺工程建设目标,力争早日全面完成路面病害治理任务,切实提升高速公路通行安全性与舒适性,为群众安全便捷出行提供有力保障。
